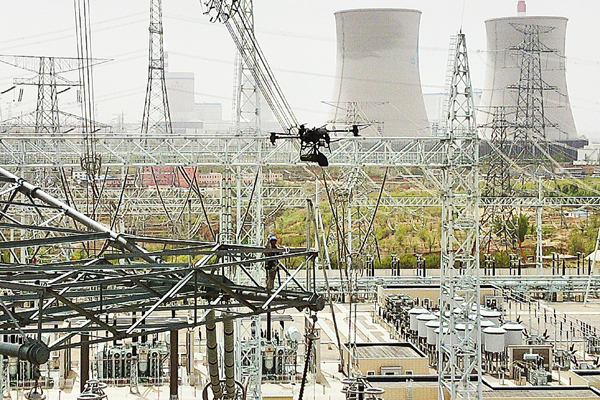

5月7日,超高壓輸電公司運用FC30運載無人機完成1000千伏鄂岳一二線停電檢修現場1#終端塔接地線及驗電設備精準吊運任務,助力檢修工作高效開展。

1000千伏鄂岳一二線1#終端塔塔高達103米,需掛接6條接地線,單條接地線重5千克。若采用常規人工作業模式,單次掛設需3名作業人員協同配合,耗時長達1小時,6條接地線掛設則需18人次配合,累計耗時長達6小時,且高空作業風險高、效率低。
本次作業采用FC30運載無人機執行吊運任務,挑戰在于需精準穿越上相跳線與中相橫擔、中相跳線與下相橫擔之間的狹窄間隙,將接地線和驗電設備精準投送至指定位置。作業過程中,僅需1人操控觀察機實時監測飛行環境,另1人操控FC30運載無人機飛至每相橫擔上方進行投運,單次作業僅耗時5分鐘,總計3架次飛行任務便完成了全部6相導線的接地線傳遞掛設。相較傳統模式,人力成本降低66%,作業效率提升12倍,同時大幅降低高空作業風險。
此次實踐進一步驗證了無人機在輔助檢修作業中的技術優勢,為輸電線路檢修提供了高效、安全的解決方案。下一步,超高壓輸電公司無人機巡檢中心將持續聚焦一線運維需求,深化無人機技術在輸電線路巡檢、應急搶修等場景的應用,助力推動輸電專業機器代人,為打造平安卓越輸電企業貢獻力量。
